钢结构厂房屋面工程是施工中重要一环,对于施工中的防渗漏一定要注意。下面介绍如下:
屋面工程流程
1.1对进场的C型檩条进行检查,对几何尺寸超偏或在运输中已经严重变形的檩条,退场调换。
1.2檩条安装时,必须垂直于屋脊拉线,确保屋檩在一平面内,首先安装屋脊檩条,焊接屋脊撑杆,然后依次安装屋檩、屋面洞口加强檩,在安装下坡檩条时,必须安装拉条,并调平拉紧,保证檩条不扭曲变形,有效防止屋檩受压翼失稳。
1.3对进场的屋面板,复核几何尺寸、数量、颜色等,对运输中变形严重、涂层划伤等严重缺陷的,退场调换。
1.4设置安装基准线,基准线设在山墙端屋脊线的垂直线上,并根据此基准线,在檩条的横向标出每块或若干块压型钢板的截面有效覆盖宽度定位线,按排板图依次铺设,并应边铺设边调整其位置,边固定,应首先安装屋脊托板。

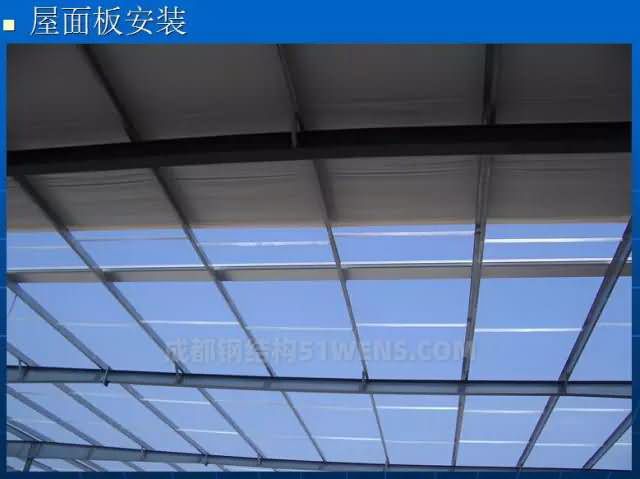

1.5铺设屋面压型钢板时,应在压型钢板上设置临时人行木板,施工人员必须穿软底鞋,不得聚集在一起。在压型钢板行走频繁地部位,应设临时板。
1.6屋脊板、泛水板与屋面压型钢板的连接采用搭接连接,其搭接长度不小于200mm,搭接部位应设置挡水板,并设置防水堵头及密封条,屋脊板之间搭接部位的搭接长度不小于60 mm,其连接件间距不大于250 mm.搭接处填密封胶。

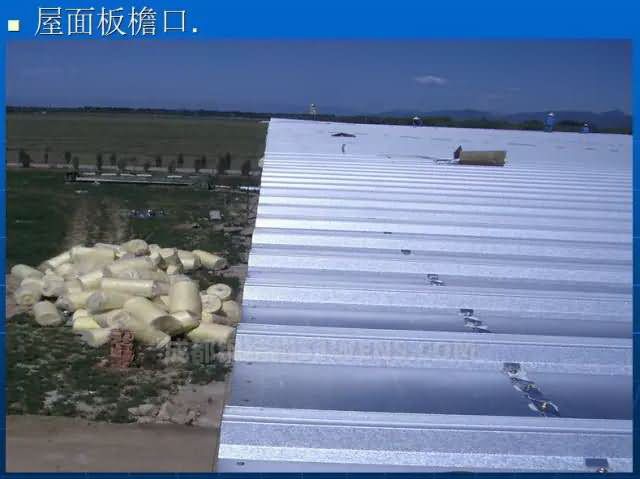

1.7天沟板的安装应注意纵向坡度。
好了,钢结构厂房屋面工程施工好以后,就以可顺利安装墙面工程。
