很多时候,由于工厂设备安装不注意细节,导致环境检测时无法采样,给第三方环境公司造成跑空趟。那么,应该怎么样做好环境检测的准备工作呢?以下进行分析说明:
一、什么是第三方检测?
第三方检测是指建设单位委托独立的第三方机构对工程项目的质量、安全、环保等方面进行检测、评估、监督等服务。第三方检测机构具有独立性、公正性、专业性等特点,可以为建设单位提供高质量的检测服务。
二、为什么要委托第三方检测?
委托第三方检测可以有效地保障工程项目的质量、安全和环保等方面的要求。同时,第三方检测机构还可以提供专业的技术咨询和指导,帮助建设单位更好地完成工程项目。此外,委托第三方检测还可以提高建设单位的行业形象和信誉度。
三、委托第三方检测的流程
1. 确定检测项目和检测内容:建设单位需要明确需要检测的项目和内容,以便选择合适的第三方检测机构。
2. 选择第三方检测机构:建设单位可以通过网络搜索、行业推荐等方式选择合适的第三方检测机构。在选择时,需要考虑机构的资质、信誉、专业领域、服务质量和价格等因素。
3. 签订委托合同:建设单位需要与选定的第三方检测机构签订委托合同,明确双方的权利和义务。
4. 提交检测样品:建设单位需要按照合同约定,向第三方检测机构提交检测样品,并确保样品的真实性和代表性。
5. 进行检测和评估:第三方检测机构需要对提交的样品进行检测和评估,并按照合同约定的时间出具检测报告。
6. 提交检测报告:第三方检测机构需要按照合同约定,向建设单位提交检测报告,并保证报告的真实性和准确性。
7. 验收和结算:建设单位需要对第三方检测机构提交的检测报告进行验收,并按照合同约定的价格进行结算。
四、环境检测注意事项
1. 在选择第三方检测机构时,建设单位需要注重机构的信誉度和专业性,避免选择低质量的服务商。
2. 在签订合同时,双方需要明确检测项目、检测内容、检测标准、验收方式等关键条款,避免后期出现纠纷。
3. 在提交样品时,建设单位需要确保样品的真实性和代表性,避免影响检测结果的准确性。
4. 在验收报告时,建设单位需要对报告进行认真审核,确保报告的真实性和准确性符合要求。
5. 在结算时,建设单位需要按照合同约定的价格进行结算,避免出现价格过高或过低的情况。
五、环境检测采样提前要做好以下准备
环境检测采样时,企业配合第三方环境检测机构提前做好相应的准备工作,很多时候能够避免采样人员跑空趟,有助于提高环境检测的效率,还能确保环境检测数据的真实、准确。
1、确保企业正常生产
第三方检测机构在开展检测时,一般会提前与企业负责人或环保负责人联系,确定采样日期和采样时间,此时企业负责人应该告知检测机构企业正常生产的时段,保证采样期间的工况与平时正常生产时的工况相同。
2、确保污染治理设施正常运行
开展采样前和采样中,企业应检查废水、废气等污染治理设施是否正常运行,确保检测结果真实、有效。
3、确保采样平台、采样位置符合要求

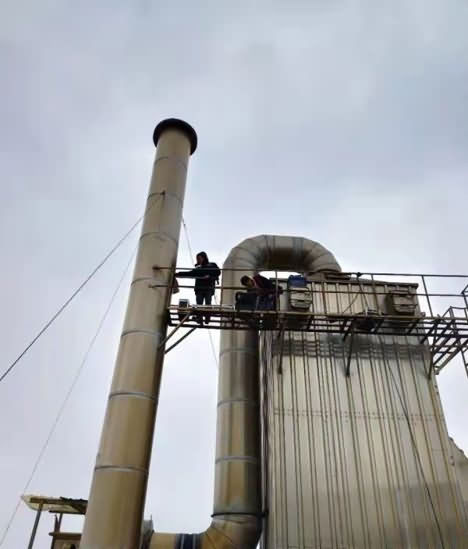

3.1、采样平台
(1)安全要求:应设置不低于1.2m高的安全防护栏;承重能力应不低于200 kg/m²;应设置不低于10cm高度的脚部挡板。
(2)尺寸要求:面积应不小于1.5m²,长度应不小于2m,宽度应不小于2m或采样枪长度外延1m。
(3)通道要求:当采样平台设置在离地面高度≥2m的位置时,应有通往平台的斜梯(或Z字梯、旋梯),宽度应≥0.9m:当采样平台设置在离地面高度≥20m的位置时,应有通往平台的升降梯。
(4)辅助条件要求:设有永久性固定电源,具备220 V三孔插座。
3.2、采样位置
采样位置应避开对采样人员操作有危险的场所(周围环境也要安全);
采样断面的流速应该在5m/s以上,对于不满足条件的,应及时排查是否为风机大小与治理设施不匹配,或治理设施内部填充较多、堵塞等原因导致。

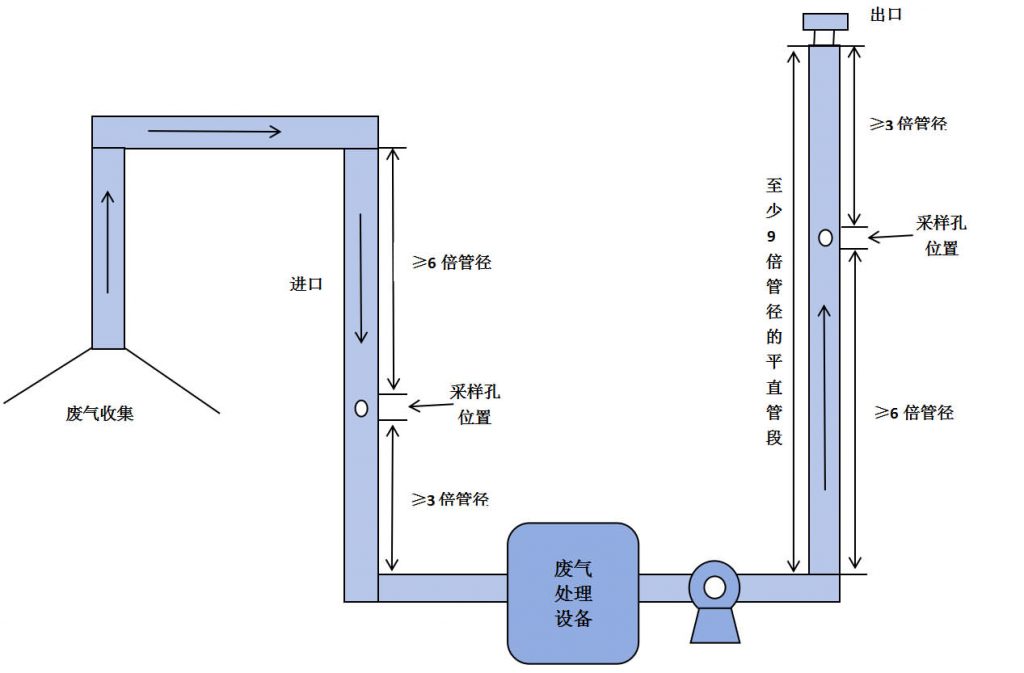

废气采样位置应优先选择在垂直管段,应避开烟道弯头和断面急剧变化的部位。根据实际情况按GB/T 16157、HJ 75、HJ/T 397从严到松的顺序依次选定。
①最优:距弯头、阀门、变径管下游方向要不小于6倍直径,其上游方向要不小于3倍直径(GB/T 16157)。
②其次:针对烟气比对时,颗粒物CEMS和流速CMS,应设置在距弯头、阀门、变径管下游方向≥4倍烟道直径,以及距上述部件上游方向≥2倍烟道直径处;气态污染物CEMS,应设置在距弯头、阀门、变径管下游方向≥2倍烟道直径,以及距上述部件上游方向≥0.5倍烟道直径处(HJ 75)。
③最后:距弯头、阀门、变径管下游方向下游、上游方向均要不小于1.5倍直径,并应适当增加测点的数量和采样频次(HJ/T 397)。
3.3、采样孔
确定好采样位置后,在选定的位置上开设采样孔。
(1)采样孔的内径应不小于80mm,采样孔管长应不大于50mm。不使用时应用盖板、管堵或管帽封闭(GB/T 16157)。
(2)当采样孔仅用于采集气态污染物时,其内径应不小于40mm(HJ/T 397)。
(3)现有污染源参比方法采样孔内径应≥80mm,新建或改建污染源参比方法采样孔内径应≥90mm(HJ 75)。
4、企业应协助、配合采样人员
采样人员到达现场后,业主单位应积极配合检测工作,协助采样人员确认当天的检测类型、检测项目、检测频次等信息是否正确,配合采样人员查看现场生产负荷、生产设施运行情况、污染治理设施运行情况,了解生产工艺、污染治理工艺、排污去向等,查看采样口是否符合采样要求。
采样过程中,配合采样人员监督生产人员按照要求正常作业,还应与采样人员保持沟通,及时应对检测过程中出现的异常情况,同时确保采样人员现场作业符合自身企业管理要求等。
采样员完成采样工作后,应与采样人员核对当天检测类型、检测项目、检测频次等信息,查看是否存在遗漏,并签字确认。
进行环境检测,要带很多仪器,连人带车也要花费不少时间。工厂、企业、还是第三方公司应提前沟通好,完善细节。
